При строительстве Нежинского горно-обогатительного комбината в Беларуси (ИООО «Славкалий») немецкий подрядчик REDPATH DEILMANN GmbH, специализирующийся на глубоком шахтном строительстве, достиг беспрецедентных темпов проходки. В апреле 2020 года комплекс работ по механизированной проходке и креплению стволов был выполнен со скоростью 144 и 138 метров в месяц для клетевого и скипового стволов соответственно, что стало мировым рекордом для данной технологии.
Технологический прорыв и условия реализации
Высокие результаты стали возможны благодаря применению принципиально нового для региона подхода:
Проектные параметры стволов:
Инженерные и экономические итоги проекта
Проект, обобщенный в профильном отраслевом издании, продемонстрировал, что инвестиции в передовые технологии проходки способны кардинально менять экономику горного строительства. Безопасность ведения работ была повышена за счет дистанционного управления комбайнами и отказа от взрывчатых веществ. Ускорение критического пути строительства — проходки стволов — позволило быстрее вывести проект на этап добычи, что напрямую влияет на сроки окупаемости многомиллиардных инвестиций.
Опыт, полученный на Нежинском ГОКе, указывает на растущую роль механизированных решений для освоения глубоких и сложных месторождений, где традиционные методы показывают ограниченную эффективность.
Источник: Журнал «Горная Промышленность» №6, 2020 г.
Фото: https://mining-media.ru/
Технологический прорыв и условия реализации
Высокие результаты стали возможны благодаря применению принципиально нового для региона подхода:

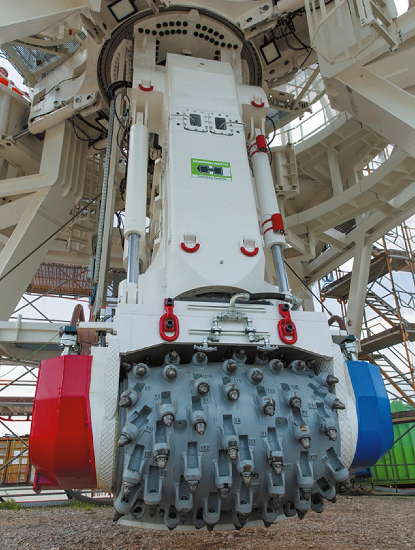

- Полностью механизированная проходка: Вместо традиционного буровзрывного способа использовались стволопроходческие комбайны SBR (Shaft Boring Roadheader) производства Herrenknecht, что обеспечило параллельное выполнение операций по разрушению породы, погрузке и креплению.
- Сложные горно-геологические условия: Для проходки через верхний водоносный горизонт была применена технология искусственного замораживания пород до глубины 160 метров с температурой -35°C.
- Комбинированная крепь: На участке до отметки -320 м смонтирована водонепроницаемая крепь из чугунных тюбингов с усиленной гидроизоляцией, ниже — монолитный железобетон.
Проектные параметры стволов:
- Ствол №1 (скиповый, воздухоподающий): Глубина — 700 м, диаметр в свету — 7.6 м. Предназначен для подъема руды.
- Ствол №2 (клетевой, вентиляционный): Глубина — 725 м, диаметр в свету — 8.0 м. Предназначен для спуска людей, материалов и вентиляции.
Инженерные и экономические итоги проекта
Проект, обобщенный в профильном отраслевом издании, продемонстрировал, что инвестиции в передовые технологии проходки способны кардинально менять экономику горного строительства. Безопасность ведения работ была повышена за счет дистанционного управления комбайнами и отказа от взрывчатых веществ. Ускорение критического пути строительства — проходки стволов — позволило быстрее вывести проект на этап добычи, что напрямую влияет на сроки окупаемости многомиллиардных инвестиций.
Опыт, полученный на Нежинском ГОКе, указывает на растущую роль механизированных решений для освоения глубоких и сложных месторождений, где традиционные методы показывают ограниченную эффективность.
Источник: Журнал «Горная Промышленность» №6, 2020 г.
Фото: https://mining-media.ru/
